硫酸装置包含焚硫、转化、干吸、余热锅炉、酸罐、管线及填料塔等设施,介质涉及浓硫酸、二氧化硫、三氧化硫,设备内壁附着酸泥、催化剂等危险物质,拆除过程极易发生酸灼伤、有毒气体中毒、氢气爆炸、酸雾污染、结构坍塌等事故,属于高风险危化装置拆除工程,必须落实全流程专项管控措施,规范施工流程。
拆除前期筹备与隔离置换是首要管控环节。施工前组建由业主、安全、技术、施工单位组成的专项小组,开展全面风险辨识,编制专项拆除方案、危废处置方案及现场应急预案,组织专家评审备案,同步完成作业人员专项安全技术交底。实施物理隔离,切断装置与在运行系统的工艺管线、电源、仪表气源,所有连通管道加装盲板上锁挂牌,落实 “两断三清” 要求。随后开展残酸、酸泥清理与介质置换,优先使用耐腐蚀泵抽净设备、管道内残存硫酸;针对塔器、储罐内附着酸泥,采用碱液循环中和清洗,严禁直接大量注水,防止浓硫酸遇水剧烈放热喷溅,同时避免稀酸与钢材反应生成氢气,埋下爆炸隐患。清洗后持续强制通风,检测氧含量、二氧化硫、三氧化硫、氢气浓度,各项指标合格并留存检测记录,方可进入实体拆除工序。作业区域设置硬质围挡、警示标识,配备洗眼器、中和药剂、正压式呼吸器、防酸防护服等应急防护物资。

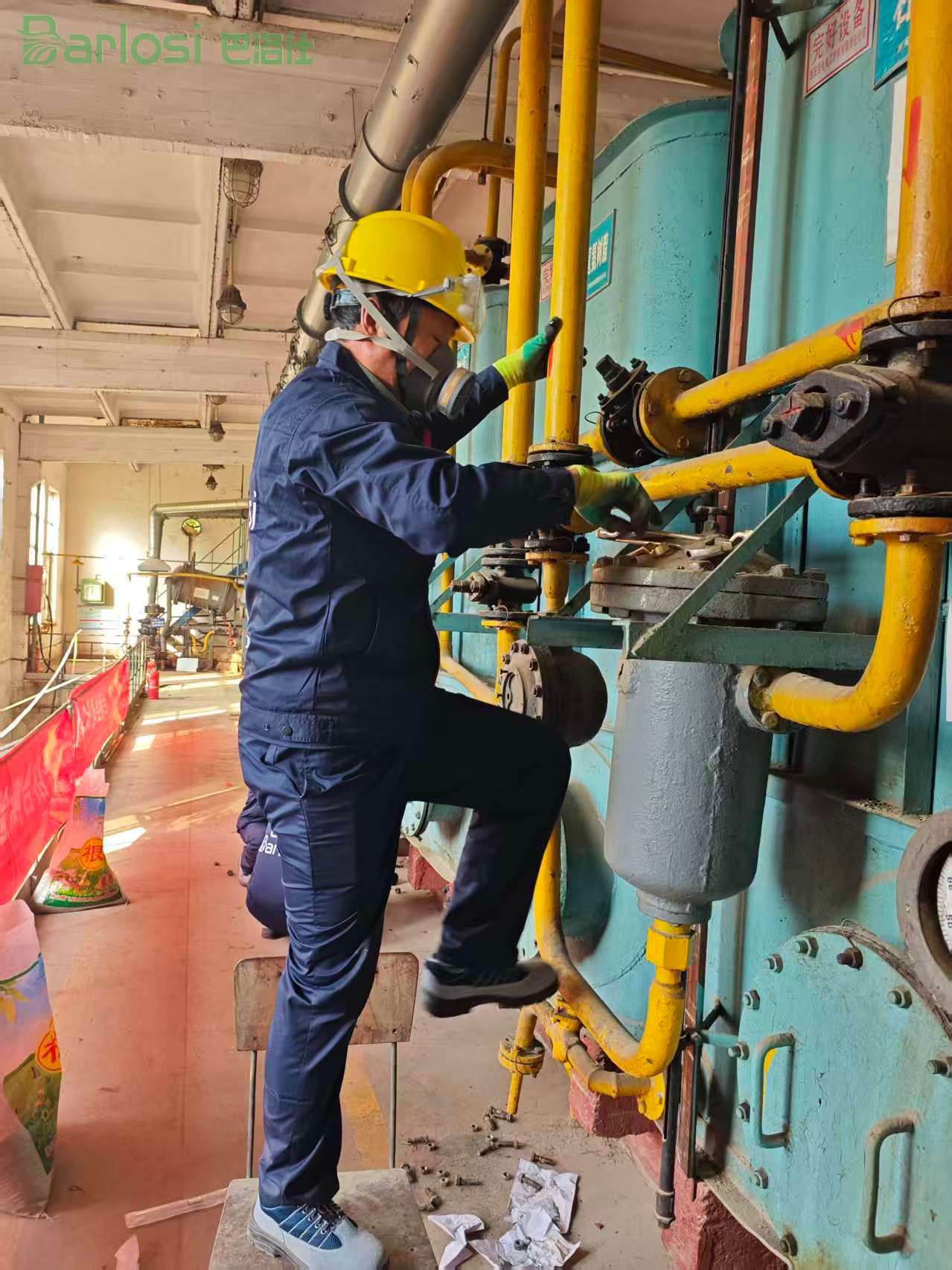

巴洛仕现场拆除施工需严格遵循 “先附属、后主体,先管线、后塔器,自上而下、分段拆解” 的总体顺序。优先拆除仪表、阀门、保温层、小型机泵等附属构件,再拆解工艺管线,最后分段拆除转化器、干燥吸收塔、酸储罐等大型静止设备。施工优先选用水刀、液压剪等不动火冷切割工艺,最大限度规避动火风险;确需动火作业时,升级动火审批,全程连续气体监测,安排专职监护人在岗。大型塔器、储罐分段吊装前,提前验算结构稳定性,必要时增设临时支撑,吊点提前确认加固,严禁超载吊装、立体交叉作业,防止构件坠落。进入塔、罐等受限空间清理酸泥、填料时,严格执行受限空间作业票,落实双人监护、定时轮换,作业人员全程佩戴正压呼吸器与防酸全套防护装备。巴洛仕拆除过程实时监测酸雾扩散情况,采取喷淋中和措施,避免有毒酸性气体外溢。
拆除完工后,巴洛仕组织多方联合验收,核查现场无残酸、无危废遗留、无结构隐患,完善检测记录、作业票、危废转移台账等资料归档,完成项目闭环。综上,硫酸装置拆除风险复杂、管控链条长,必须坚持 “先清料置换、再实体拆除、全过程动态监测” 的原则,严格落实票证管理、专项防护与危废闭环管理,有效防范各类安全与环境事故。
